onsdag 26 maj 2010

Det börjar röra på sig

Ny har äntligen handledaren på Göteborgs Energi fått ärendet klart, ett kuvert dök upp med posten.
Nästa steg blir att flirta in sig hos Göteborg Energis installatörer som kommer inom 7 dagar efter tidsbokning.

tisdag 25 maj 2010

Göteborgs Energi Elnät

Ja nu har allt stått stilla ytterligare en dag pga Göteborgs Energi otroligt sega handläggning. Handläggaren var ute och tittade, lovade att skicka pappren samma eller nästa dag och vilken bluff det var.
Känns lockande att flytta elskåpet på egen hand snart, bila ut en bit av väggen med elskåpet och ställa det i en låda utan att röra kablarna.

Har valt mellan "Allt i Mark" och "Beijer" som leverantör för materialet till källaren, priset som Beijer gav är otroligt nog samma som "Allt i Mark". Beijer var billigare på nästan alla stora poster förutom cellplasten vilket jämnade ut priset. Ett bra och snabbt bemötande från Beijers sida avgjorde valet.

måndag 24 maj 2010

Telekabel omdragen

Efter gårdagens storstädning av trädgård så ägnades kvällens aktiviteter åt att dra om tele-kabeln.
Hade oroat mig helt i onödan över hur kabeln skulle förlängas och hur jag skulle få tag på orange kabelskydds rör, säljs bara 250m längd och jag som trodde jag behövde 5m.
Imorse så kontrollerade jag mitt ögonmått och det visade sig att befintlig kabel och rör skulle räcka så när som på 10cm.
Kvällen började med att runda till mina 90 hörn i schaktet och det räckte. In och klippa kabeln och dra om, lite grävjusteringar och vips så låg den på plats.
Med William på insidan med damsugaren i högsta hugg så borrade vi genom väggen och klämde in kabeln. Passade på att flytta första jacket till ett mer åtkomligt ställe vilket tog sin runda stund, enkelt i teorin, men pilligt i praktiken; borra- dra om- skruva upp jack- ansluta
Nu är allt klar och uppenbarligen funkar internet och telefon igen.

torsdag 20 maj 2010

Schakt för el-tele

Problem med fritiden finnes ej, i den långa väntan på kolossen Göteborgs Energi så grävde jag det nya schaktet för el-tele. Perfekt eftermiddag för grävning i gassande sol med 22 grader i skuggan.
Schaktet är 40cm djupt och sträckning med räta vinklar. Hämtade 10m gul 50mm skyddsslang som den nya elkabeln skall ligga, fanns att hämta på Göteborgs Energis förråd, med slangen följde en detaljerad instruktion för schaktet.
Biten in till huset tog lika lång tid som den längre sträckan, sten, rötter, stenhård uttorkad lera och en japansk lönn. Lönnen skall få ett nytt hem någonstans men det får bli en senare fråga.

onsdag 19 maj 2010

Städning i värmen

Ikväll blev det uppröjning och styckning av rivningsvirke, högen minskar stadigt. Har snart fyllt halva vedförrådet hos grannen.
Nöjd från gårdagens besök av rörmockaren som kopplade in värmepannan, ser riktigt bra ut. Nu har vi även ett rättvänt expansionskärl att skryta med.

måndag 17 maj 2010

Småjobb

Idag blev det småjobb
  • Koppla ur och ta bort all el från farstukällare
  • Riva den platsbyggda hyllan i dito
  • Kapade upp två kärror rivningsvirke till grannen
Det mesta hänger just nu på att Göteborgs Energi skall få tummen ur och komma och dra om den inkommande elen, mycket frustrerande väntan. Tills detta är gjort är vi bakbundna.

Köpte en ny studsmatta, 426cm, den gamla började bli farlig. Efter mödosamt monterande med hjälp av hela klanen så stod den till sist klar med nät.

söndag 16 maj 2010

Första attacken på farstukällaren


Idag angrep vi försiktigt farstukällarens väggar. Kapade snitt i väggarna med diamantskivan, vilket gav 7cm jack i de 21cm tjocka betonghålstensväggarna. Putsen ovan mark innehöll någon enorm hård sten vilken gjorde att en diamantskiva brände, trist erfarenhet.
Koncentrerade mig på underjord delen och fick till jack med 40cm mellanrum, tanken är att göra likadana jack från insidan och därmed skapa försvagningar.
Anledningen till att vi går varsamt fram är att första elskåpet sitter i farstukällaren, skall flyttas så fort Göteborgs Energi behagar dyka upp.
Så fort elskåpet är borta mosar vi källaren med grävskopan och då hoppas jag att försvagningarna kommer till nytta.

Farstugolvet fick sig en släng av sleven idag också, med hjälp av hela familjen rev vi först bort korkmattan. När väl denna var förpassad till rathögen var det dags att bända upp de tjocka golvplanken för att blotta golvets hämd - sågspånsisolering.
Medels skyffel, damsugare och stora säckar så tömdes golvet metodiskt på det förhatliga sågspånet.



















När hungern började sätta in så bakade jag pizza medan Elisabeth tog över rivning och spånborttagning.

Under sågspånen hade de vid bygget lagt tidningssidor, Göteborgs Posten från 30 augusti 1939. Något de inte visste då var att kriget skulle komma att börja redan 2 dagar efter, den 1 September 1939 då tyskarna invaderade Polen.

När väl allt sågspån var borta och med hembakt pizza i magen så skruvade vi ner innertaket i källaren, nu är det bara bjälkar och lite spont kvar.
Marcus gjorde en enorm insats med städning och sortering av rivningsvirket, han slet länge utan att ge upp.
Gjorde lite inköp idag också, en dränkbar pump och slang. Pumpade ur allt vatten som samlats i gropen, blev nog en kubik eller två som vi blev av med. Nu kan botten torka upp och sakta förvandlas från gyttjebad till källarbotten.

lördag 15 maj 2010

Farstusockel


Idag var det ett enkelt tema, ta bort så mycket som möjligt av farstu sockeln. Enkelt tema men svår uppgift, bilade från 14.00 till 20.00 vilket resulterade i två av tre sidor borta.
Med lite coachning från farfar och kladdkaka från farmor så blev det lite lättare.

Ingen farstu mer

2010-14/5
Med sega armar och nyupptäckta muskler började jag bearbeta farstun igen, tigersåg, cirkelsåg och kofot. Del för del kapades loss och sakta men säkert revs hela farstun.

Sista delen rev Marcus och Valter med hjälp av talja och block, en tvåhundrakilos väggdel brakade kraftfullt ner i lergropen.
Fick oväntad hjälp av Mathias från Elisabeths jobb, han kapade rivningsvirket hela dagen och körde över det till grannen som använder det till ved.
Sorligt nog tar det nästan längre tid att städa undan och regnskydda, när man tror att man är färdig så börjar röjning, plocka och rengöra verktyg ...


Bara uppröjningen kvar...

Rivning av farstu påbörjad

2010-13/5
Under morgonen tömde vi elementsystemet och kapade av vattenrören i källaren, pluggade och återfyllde systemet. Otroligt nog så funkade allt enligt plan.
Säcken rensade upp det sista och grävde upp resterna av trappans fot för att kunna anlägga en backe ner i gropen för grävmaskinen.

Invändigt rev vi ner masonitskivorna på väggarna i farstun för att blottlägga de stående planken. Rivningen avslöjade tidigare färger de användt, den fina gröna färgen vi målade för ett tag sedan stämde ganska bra överens med originalfärgen i farstun.

Elen kopplades ur och kablarna rycktes ut, nu är farstun helt bortkopplad.
Under eftermiddagen med hjälp av Säcken påbörjade vi ett mödosamt arbete med att medelst tigersåg, motorsåg och kofot avdela farstun från huset. Som man ser i bilden nedan så var det inte sågspån som isolering i taket vilket vi är evig tacksamma för. Efter ett tag märkte man att denna gamla isolering kliar långt värre en de moderna, den var helt enkelt fruktansvärd.
´
Med grävskopans kraft lyckades vi får ner några smådelar, hållfastigheten i konstruktionen var aningen högre än vad vi trott.
Dagen slutade med att vi hade fått bort taket och entredörren.
Aluminiumplåten borttagen och golvet börjar avslöja sig, tjärpapp, 28mm råspont, isolering, 22mm råspont.
Bjälklaget i dagen.

Även Marcus hjälpte välvilligt till att riva farstun, något han länge sett fram emot.

Första genombrottet i den bombsäkra väggen.

En backe av makadam för att kunna köra ner grävmaskinen för de tunga lyften.

Dittt och datt

2010-12/5
Utgrävning av gropen när klar och Säcken, grävaren, rensade upp den sista leran från gräsmattan.
På morgonkvisten kom rörläggaren och provtryckte brineslangarna och det såg bra ut. Lyckades också få Ballast att leverera det första lasset med 15ton makadam, 2 lass återstår.
Hade tänkt att kapa elementrören till farstun men ute temperaturen var mer åt vinterhållet så det fick dröja till nästa dag, hela elementsystemet måste tömmas.
Jag och William gick och filurade och lyckades medels knackningar identifiera rätt rör i källaren och tursamt nog verkar det som att det går separata rör till farstun.

fredag 14 maj 2010

Varför inte stöka till det i källaren...


2010-6/5
Energibrunnen / hålet för bergvärmen har vi lyckats placera så finurligt att det hamnar mitt under utbyggnaden. Så som allt annat så innebär det lite merarbete. Brineslangarna, de som går ner i det 120m djupa hålet, ligger idag ca: 30cm över det tänkta källargolvet och går dyker upp i pannrummet på dito höjd.
Lyckades få Colleanders Rör med på denna övning, efter en lång väntan så dök energibrunnborraren, Dufva, upp. Det är så att borraren gör allt utomhus och rörfirman allt inomhus. Fick till slut utpekat var rören bör dyka upp inne i pannrummet.
Dufva lämnade kvar nya brineslangar, isolering och kabelskyddsrör som vi får brottas med när vi kommit så långt.
Dags att åka till Cramo och hyra den största bilmaskinen och påbörja ytterligare ett damming och bullrigt jobb.
Den nya dragningen blir i makadammet under nya källargolvet, genom en grävd tunnel under sockeln på befintligt hus, sedan i ett 50cm djupt schakt fram till värmepumpen.
Först en heldag med att röja ut pannrummet, det är ju där vi förvarar alla bra att ha saker, sedan bilning.

Ännu en dag med puts.

2010-4/5
Ännu en dag med puts borttagning. Det närmar sig slutet och grävarn vill testa att dra ner puts med skopan. En förvånad grävare upptäcker att det sitter så hårt att grävmaskinen reser sig, men med lite envishet och bankande med skopan så får han ner en liten bit ändå.
Invånarna i huset trodde att huset skulle rasa, de var inte förvarnade på denna övning.



Puts väck!

2010-3/5
Dags att ta ner putsen på farstun. I teorin och tanken väldigt enkelt, slå lite lätt och det borde rasa ner. Men ack vad man kan bedra sig, putsen består av 1,5cm betong lager ovanpå ett lager av lättare puts armerat med kycklingnät i nyskick och vassmatta, alltihop fastspikat med sillioner av spik. Det undre skiktet avger ett extremt finkorningt putsdamm när man mejslar eller skär i det


Lösningen var att med diamantkapen skära ut fina bitar som sedan mejslades ner. Som hantlangare ställde William glatt upp om han fick ha försvarets skyddsmask på sig. Bra för honom på två sätt, inget damm och framförallt att den stoppar björkpollen.

torsdag 13 maj 2010

Lyft av trappan

2010-1/5
Idag var det dags att lyfta trappan, vid 12-tiden kom den stora bärgarbilen och försökte lyfta 2300 kilos trappan. Parkerad på gatan blev det för lite lyftkraft.
Efter att ha kapat alla armeringarna lyckades vi att svänga runt trappan och genomföra lyftet. Trappan klarade sig och ligger nu snyggt på gräsmattan. En liten besparing på 50000kr som en ny trappa skulle kostat.

Kapning av trappfot

2010-28/4
Förberedelserna för trappflytten fortskrider, kapning och bilning pågår för fullt. Foten skall kapas och betongputsen på grunden skall kapas. Det verkar som att trappan bara vilar mot huset och stöds av sin egna tyngd.
Det ända skyddet som verkligen funka var försvarets skyddsmask, med rätt passning så funkade den utmärkt. Lite svetting var det men hellre det än stendam i ögon och mun.
Med bilverktyg från Cramo lyckades vi frilägga den kraftiga och frikostiga armeringen i trappan. Denna trappan skulle nog överleva en direktträff av en 100kilos bomb skulle jag tro. Men efter 5timmar bilning i en mindre angenäm position under trappan och 2 timmar framför trappan så börjar det likna något.
Arbetet fortskred under kvällen, en låång dusch och sedan sängen med verkande armar.

Utgrävning påbörjad

2010-26/4
Växterna är räddade och nästa steg hägrar. Först räddning av lite matjord och sedan schaktning av den underbara leran. Skiktet med matjord låg på ungefär 80cm, vilket sparas till återfyllnaden.

Jakten på transportör för bortforsling och dumpning av schaktmassorna är över. Fraktkedjan ställer upp med smidighet och bra pris. Planerna på att schakta och grusa en plats för container är skrinlagda, ett hål i häcken var allt de behöver.

Marcus var blev snabbt kenis med grävarn och fick en grundkurs i schaktning.
Vår nyfikne tomtgäst Hoppe satt och mumsade i sig lite blommer samtidigt som han spanade iun vad sjutton vi ställer till med.
Schaktningen underlättas om trappan tas bort. Tänkte att vi gräver väl ut lite runt den och puttar bort den. De kunde bygga robust förr, stödet för tappan gick hela vägen ner till sylldjup och avslutades med en mastodontklump.
Och för att förgylla första grävdagen så passade vi på att gräva av avloppet, tur i oturen. Enligt planritningarna skulle avloppet inte vara här utan 4 meter bort, nu slipper vi gräva oss de 4m som vi tänkt och vi fick löst ett stopp i avloppet som vi upptäckte vid avgrävningen. Nu är det bra fart på skiten igen.
Efter lite tips från vår gjutare och murare så har vi bestämt att försöka rädda trappan, operation rädda trappa är startad. Planen är att kapa/bila av stödet en bit ner och sedan försöka lyfta trappan från sin position. William klurade och räknade till slut fram att trappa utan stöd och klump skulle väga 2300kg, vilket stämde sånär som på 50kg.
Givetvis inspekterades utgrävning av trappan av Marcus.
Första steget var att hangräva ut under trappan för att komma åt med kapen. Tanken är att kapa så mycket som möjligt med diamantskivan för att sedan bila resten. Gissa om det dammar.
Och som sagt gjuta kunnde de förr, allt är procentat med 10-30cm stenar.
Även William fick en kurs i grävning och hjälper till med att göra ett hål i häcken där containern skall placeras.
´Detta fick avsluta denna intensiva dag. Alla trötta och skitiga men mycket nöjda.

Flytt av grönsakerna

2010-22/4
Grävmaskin har anlänt och första steget blir att flytta runt våra grönsaker.

Först ut är den välvuxna rodedendronen, grävarn och farfar slet och lyckades med flytten utan att skada något.
Även grabbarna grus gör sitt för att rädda grönskan undan en säker död.

Dagen slutade med att alla buskar och blommor var omhändertagna och fått nya platser att växa på.

tisdag 11 maj 2010

Bällskär förvandlas


Byamannagatan 1 i Bällskär kommer att sakta byta skepnad.

Huset är byggt 1939, gedigen stomme av stående plank och en murad källare. Från första början hade huset en fasad av trä som senare putsades, tyvärr har någon fått ett infall och målat fasaden med plastfärg. Tack och lov gjordes detta väldigt slarvigt vilket har räddat huset.

Behov av ny färg finns men det finns bara två alternativ: ny fasad eller bikarbonatblästring.
Efter moget övervägande så blir det ny fasad, ett tredje lager som går tillbaka till ursprunget med träpanel.

Huset har fler behov:
  • Större kök
  • Ett sovrum till
  • Toalett i entréplan
En utbyggnad hägrar, med på köpet blir det också en källare. Utbyggd markyta hamnar på 5x7m i öster. Rent designmässigt så tar vi en kopia av sydfasaden och placerar denna i öster.

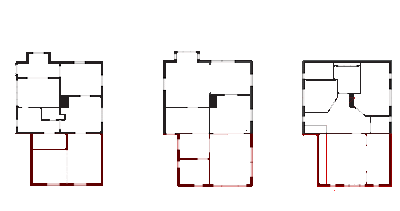

Och en liten uppfattning om planlösningen:
